Neubau Boots- und Vereinsgebäude

Ziele, Finanzierung und Planung

Das von den Mitgliedern selbst gebaute Vereinsgebäude aus den 60ern hat seinen Dienst getan. Ein Gebäudegutachten von 2017 und eine Wirtschaftlichkeitsuntersuchung von 2023 hat ergeben, dass das Gebäude nicht sanierungsfähig und aufgrund unzureichender Fundamente auch nicht aufstockbar ist.

Der Ersatzneubau wird durch das Bundesprogramms zur Sanierung kommunaler Einrichtungen in den Bereichen Sport, Jugend und Kultur (https://www.sport-jugend-kultur.de/) sowie durch die Freie und Hansestadt Hamburg gefördert. Die Planung wurde in Zusammenarbeit mit dem Bezirksamt Hamburg-Nord entwickelt.

Der Neubau wird als Zentrum für den Kanu-Wassersport genutzt und erlaubt die Neuaufnahme von Mitgliedern und Ausweitung des Sportbetriebs, insbesondere in den Wintermonaten. Die bestehenden Kooperationen im Quartier und mit Institutionen, Vereinen und Verbänden im Bereich Sport, Kultur, Jugend und Bildung werden ausgeweitet.

Inzwischen konnten die Planungen für den Ersatzbau konkretisiert werden. Der Zuwendungsbescheid liegt vor und die Baugenehmigung wurde Ende Mai 2026 erteilt. Das Projekt vergibt gerade die Aufträge für die Bauausführung.

Der Verein ist Bauherr. Die Projektsteuerung/-leitung liegt bei KVL Bauconsult. Die Objektplanung und Bauleitung wird durch rimpf Architektur & Generalplanung geleistet.

Eckdaten

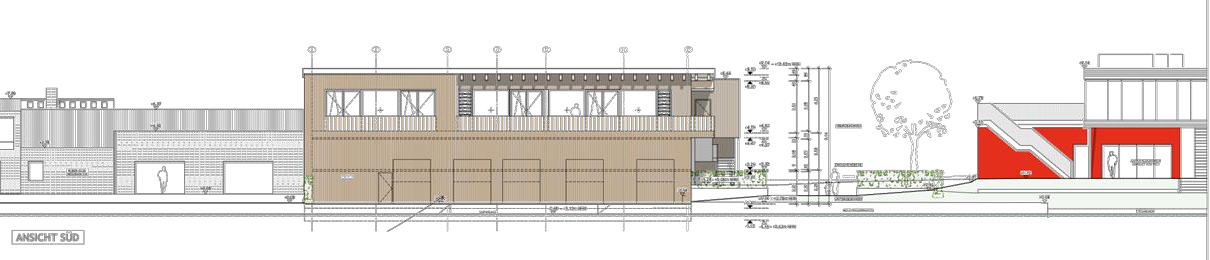

  • Zweigeschossiger (Ersatz-)Neubau in gleicher Grundfläche (ca. 20×25 m)
  • Höhe wie Alsterruderverein Hanseat (d.h. Erhöhung um ca. 2 m gegenüber Bestand)
  • Hybridbauweise: Stahlbeton im Untergeschiss, Holzbau im Obergeschoss
  • Ca. 500 m² brutto pro Geschoss
  • Effizienzhaus 40 Standard, Qualitätsstandard Nachhaltige Gebäude (QNG)
  • Moderne Wärmepumpentechnik
  • Extensiv begrüntes Dach mit PV-Anlage
  • Durchgehende Barrierefreiheit durch Absenkung, Aufzug und reduziertes Gefälle am Steg

Bauablauf, ohne Gewähr (Stand 18. November)

  • Abgeschlossen
    • Auslagerung Boote und Material: Frühling/Sommer 2026
    • Sommerfest/Abschiedsfeier: Anfang August 2026
    • Schadstoffentsorgung, Entkernung und Abriss des Bestandsgebäudes: ab Ende September 2026
    • Abriss der Sohle und der Fundamente, Schadstoffbeprobung Schutt und Boden: Oktober 2026
    • Abfuhr Boden und Herstellung der Arbeitsebene: November 2026
    • Kampfmittelsondierungen (keine Feststellungen)
    • Anlieferung Bohrgerät
  • Aktuell (48. KW 2026)
    • Pfahlgründung: 48. KW 2026
  • Anstehend
    • Abholung Bohrgerät: Anfang 49. KW 2026 (nächtliches Parkverbot Flüggestraße)
    • Vorbereitung Rohbau: ab 50. KW 2026
    • Spatenstich: 3./4. KW 2027
    • Richtfest: 17. KW 2027
    • Teilinbetriebnahme Untergeschoss: Sommer 2027
    • Eröffnung/Inbetriebnahme: Winter 2027

Die Arbeiten werden durch einen Sicherheits- und Gesundheitskoordinator (SiGeKo), eine Baumgutachterin und Beweissicherungen begleitet.

Einschränkungen

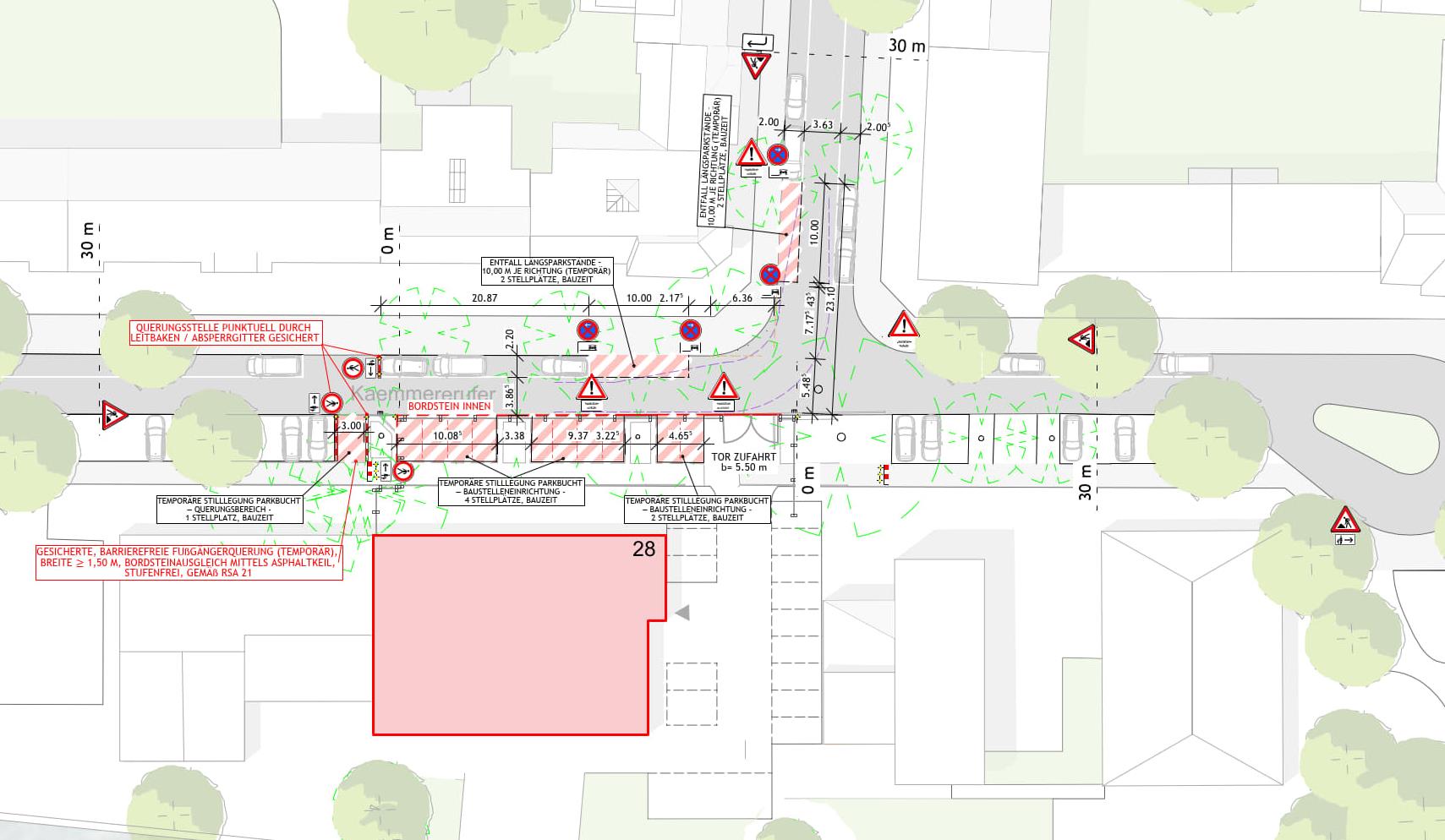

Wir erwarten die Bautätigkeit werktags zwischen 7 Uhr und 19 Uhr, i.d.R montags bis freitags. Für die Baustelleneinrichtungen können temporär Parkplätze im Bereich Kaemmererufer Nr. 26/28 genutzt werden.

Bei wesentlichen Anlieferung kann es zu temporärer Parkverboten in der Flüggestraße kommen.

Wir bitten um Verständnis!

Weitere Informationen

Weitere Informationen finden sich in der Präsentation zur Info-Veranstaltung am 18. März 2026 unten (Planungstand Ende Februar 2026).

Für Fragen –> neubau@hanseat-hamburg.de
